辦公樓計算機房搬遷及網絡線路改造工程施工方案

一、概況

安徽省蚌埠水文水資源局辦公樓計算機房,位于辦公樓5樓,由網絡機房、操作機房組成,兩機房間隔一間房間。準備搬遷至3樓,其中:操作機房搬遷至3樓相同位置,網絡機房搬遷至相鄰房間。

二、搬遷實施方案

為確保計算機房搬遷后計算機系統正常工作。計算機房的搬遷分為4個步驟:

① 3樓新計算機房搬遷準備

② 5樓老計算機房設備拆除

③ 3樓新計算機房設備安裝測試

④ 5樓老計算機房清理

13樓新計算機房搬遷準備

1)機房裝修

主要包括對網絡機房、操作機房的地面鋪設防靜電地板,墻面安裝地腳線,天花采用三防板吊頂。更換木門為防火門。

2)機房供配電

供電系統:機房三相交流供電線路從配電房直接接入。
配電系統:交流配電柜的安裝,機房內空調插座、市電維修和應急插座的布置與安裝,UPS輸入插座的布置與安裝。
UPS系統:UPS輸出插座的布置與安裝,UPS電池組的安裝。
照明系統:
LED平板燈的線路敷設與安裝。LED平板燈采用600×600mm規格,直接安裝于吊頂上,便于維修。使用多路開關控制。
接地系統:在防靜電地板下,安裝接地匯集排、等電位聯結帶,機房內引入的大樓接地線直接與之可靠連接,同時,機房內各金屬裝置包括:防靜電地
      板、機柜、操作臺、配電柜、
UPS外殼等使用BVR6mm2銅導線與之可靠連接。網絡機房與操作機房的接地使用BVR16mm2銅導線可靠連接,使
      得整個機房的接地連成一個整體,最大限度的保護機房內設備與人員的安全。

防雷系統:三級防雷箱的安裝。

(3)機房弱電

布線系統:機房內交換機、服務器構成核心網絡,采用六類網線,以保證核心網絡的可靠與高速。各辦公室電腦、電話通過六類網線連接到機房的網絡配
       線架上,再通過網絡、電話跳線連接到機房的核心電腦、電話網絡中。
門禁系統:在網絡機房、操作機房的入口大門上安裝電磁鎖,門禁機,使用指紋識別/IC卡開門,門禁機對每次的開門記錄都進行保存,便于事后查找。
       保證機房安全。

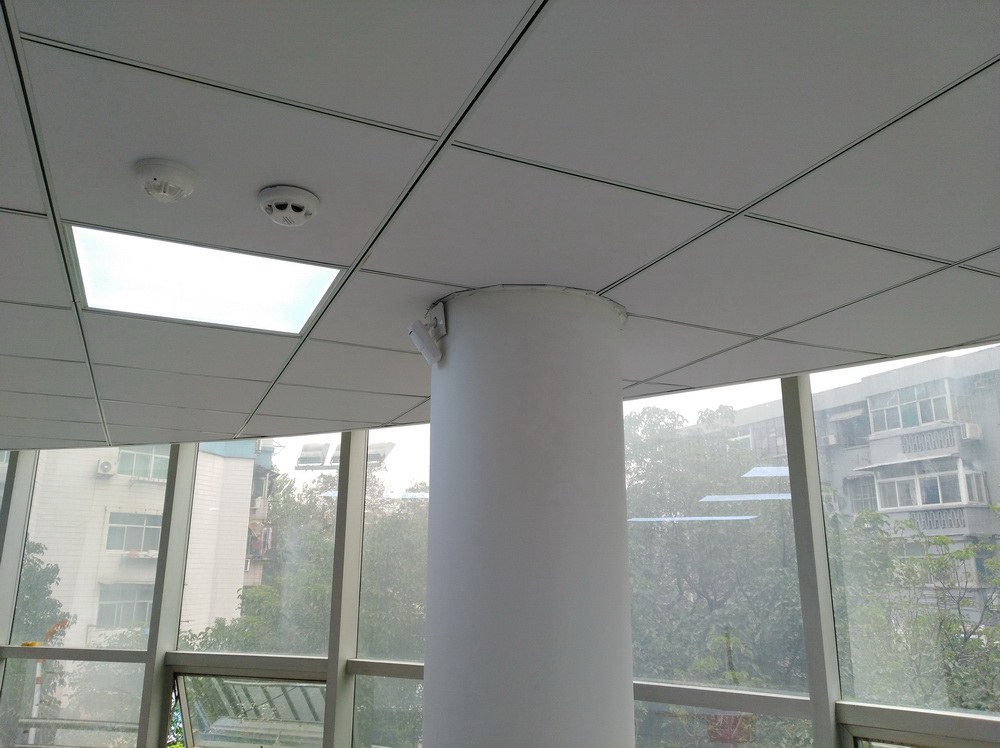

監控系統:在網絡機房、操作機房內各安裝百萬高清紅外攝像機,使用硬盤錄像機,對機房進行全方位24小時錄像,錄像記錄保存30

天。
報警系統:在網絡機房、操作機房內共安裝紅外、微波、門磁、煙感、溫感等探測器,對機房內的非法入侵、煙霧、高溫等主動報警,報警方式為紅光閃
       動、高分貝聲音、自動撥打預設的報警電話。
消防系統:在網絡機房、操作機房內共安裝可充電的應急照明燈,用于機房停電后的應急照明。

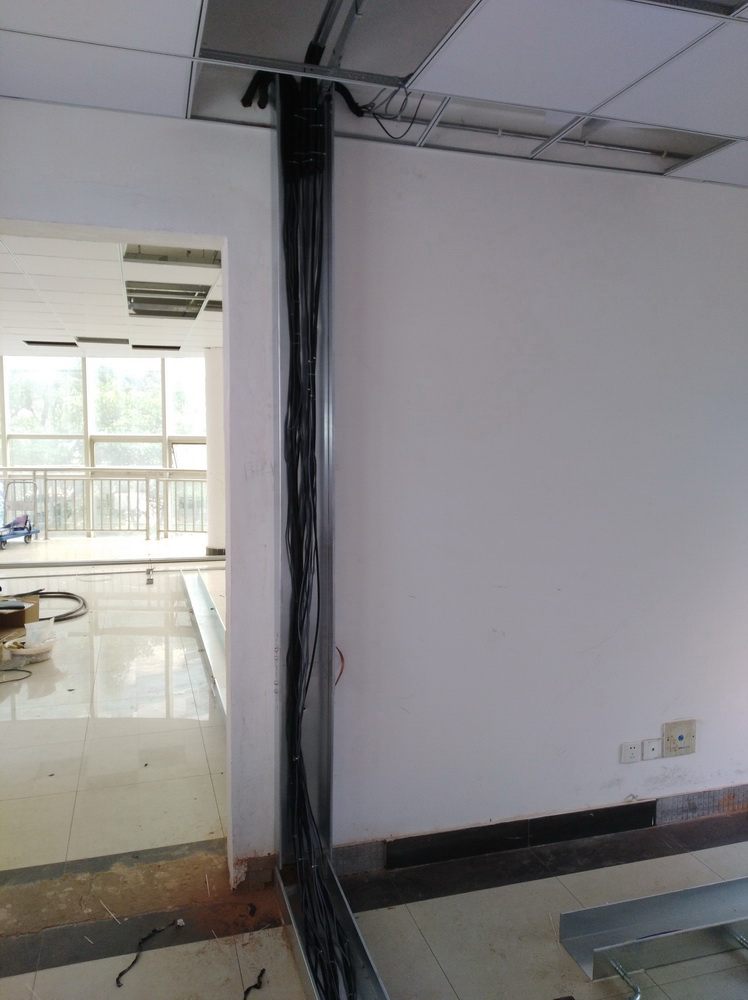

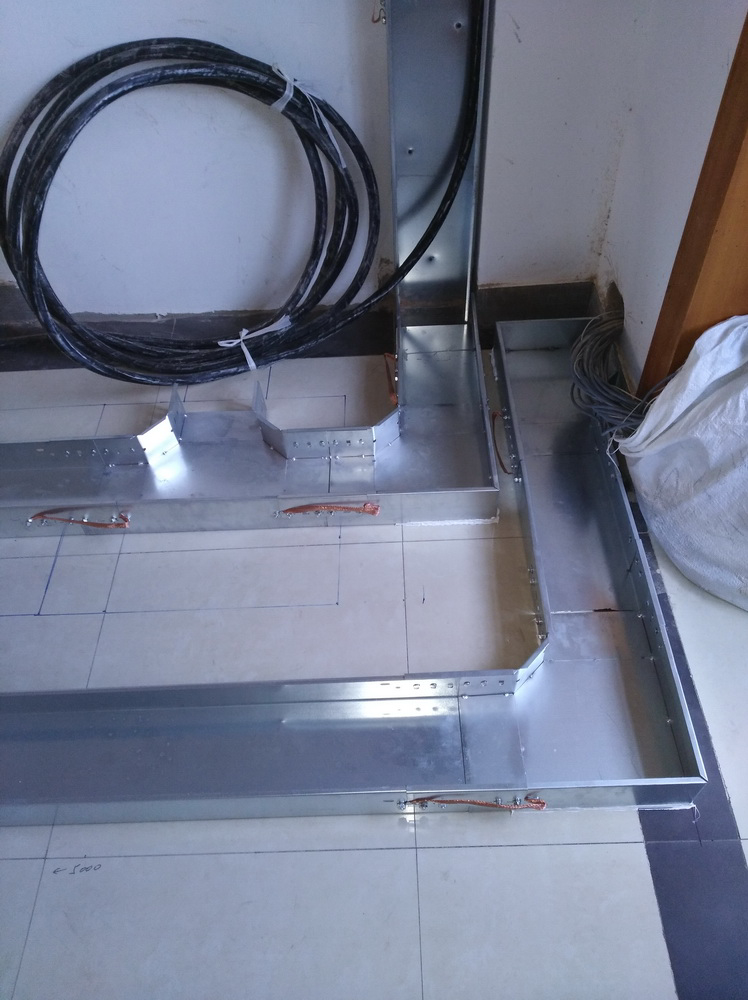

管路系統:在網絡機房、操作機房的防靜電地板下,敷設熱浸鋅200×100×1.2mm的金屬線槽,以及JDG/KBG25金屬線管,用于機房
      內強、弱電線纜的布放。

4)辦公室綜合布線

機房從5樓搬遷至3樓,現各辦公室至機房的電腦、電話線路,線纜全部重新敷設,以便以后使用和維護。

25樓老計算機房設備拆除

1記錄

在拆除之前,對設備的數量、型號進行詳細認真記錄。對系統線纜連接情況做詳細記錄,并做好標識。

2拆除

指定專人進行拆除。

3搬運

小件設備安排專人統一搬運至3樓機房內待安裝設備區,大件設備(如配電柜、機柜)安排多人直接搬運至安裝位置。

33樓新計算機房設備安裝測試

1安裝

安裝的順序為,先安裝供配電設備,再UPS,最后安裝用電設備。

2測試

全部設備安裝完成后,先對每個設備進行測試,再進行全部設備的總測試。

4)5樓老計算機房清理

   5樓老計算機房搬運后剩下的東西,先集中存放,待3樓新計算機房設備正常運行一段時間后,再進行清理。

image.png image.png

網絡機房                                                         操作機房

image.png image.png
門禁

image.png image.png

攝像機                                                         應急照明燈

image.png image.png
煙感、溫感器                                                         煙感、溫感、紅外報警器

image.png image.png

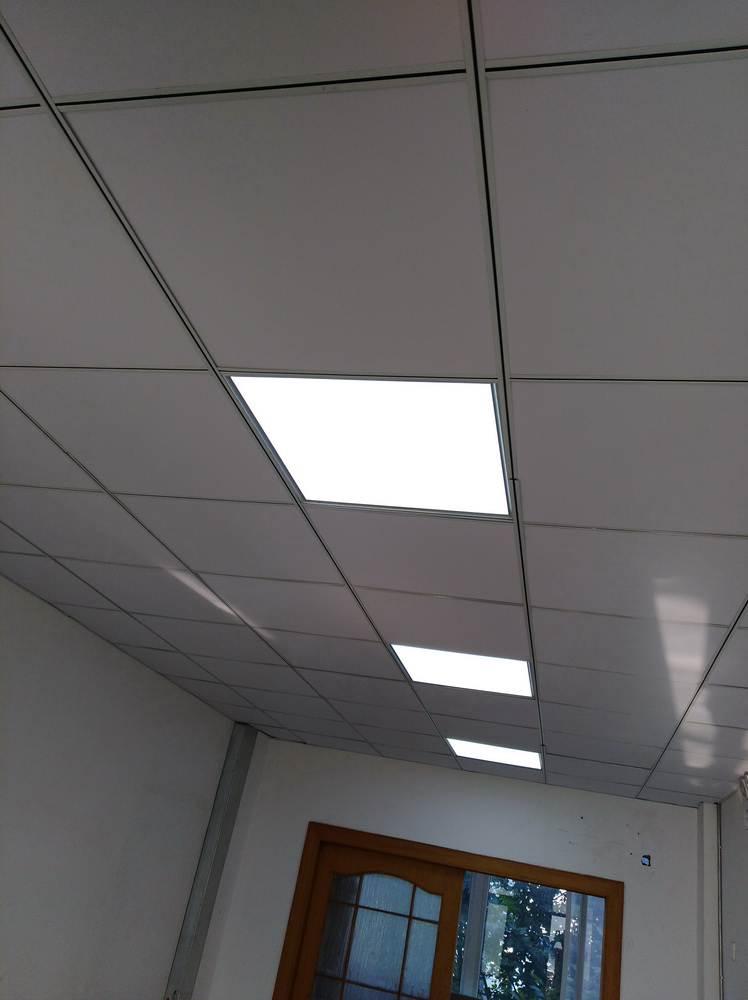

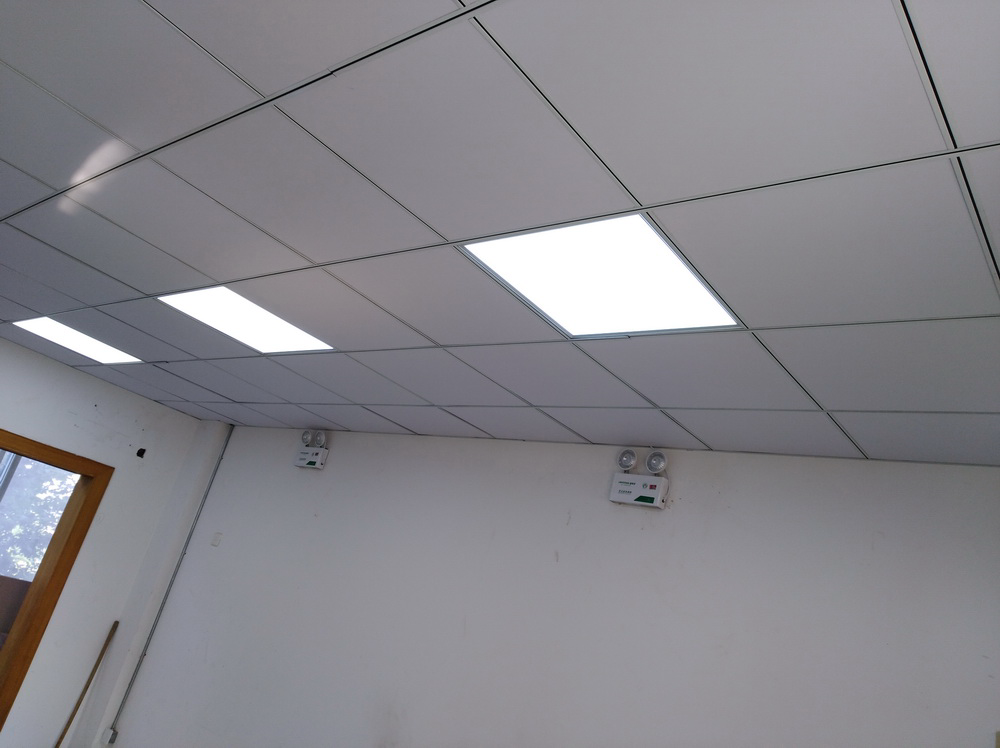

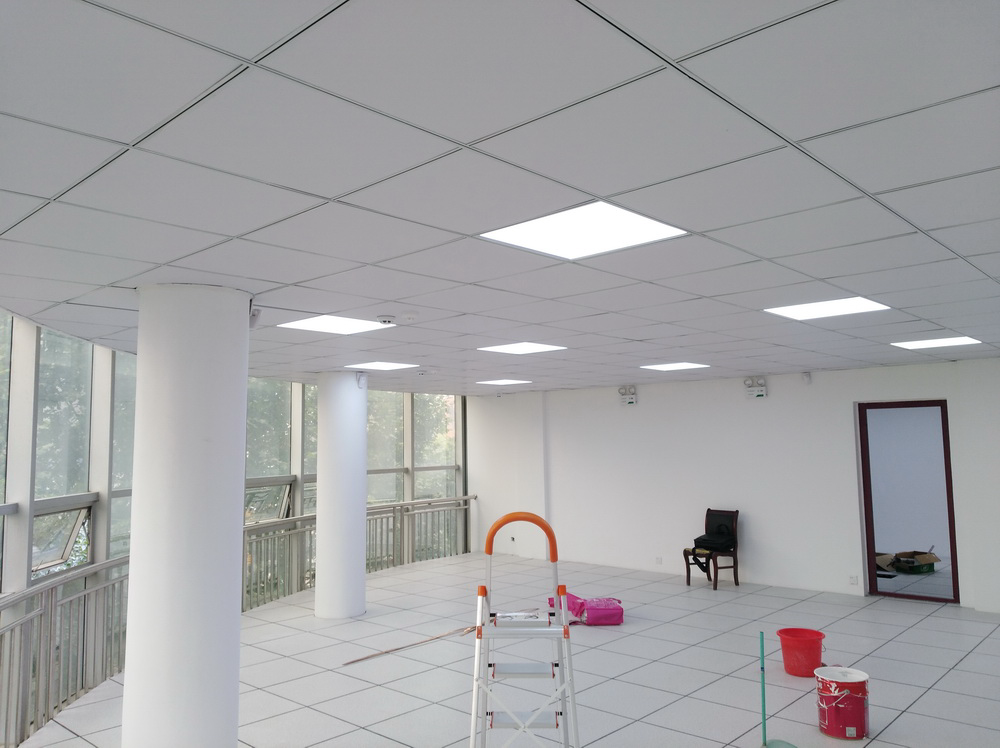

LED平板燈

計算機操作臺

image.png image.png
image.png image.png

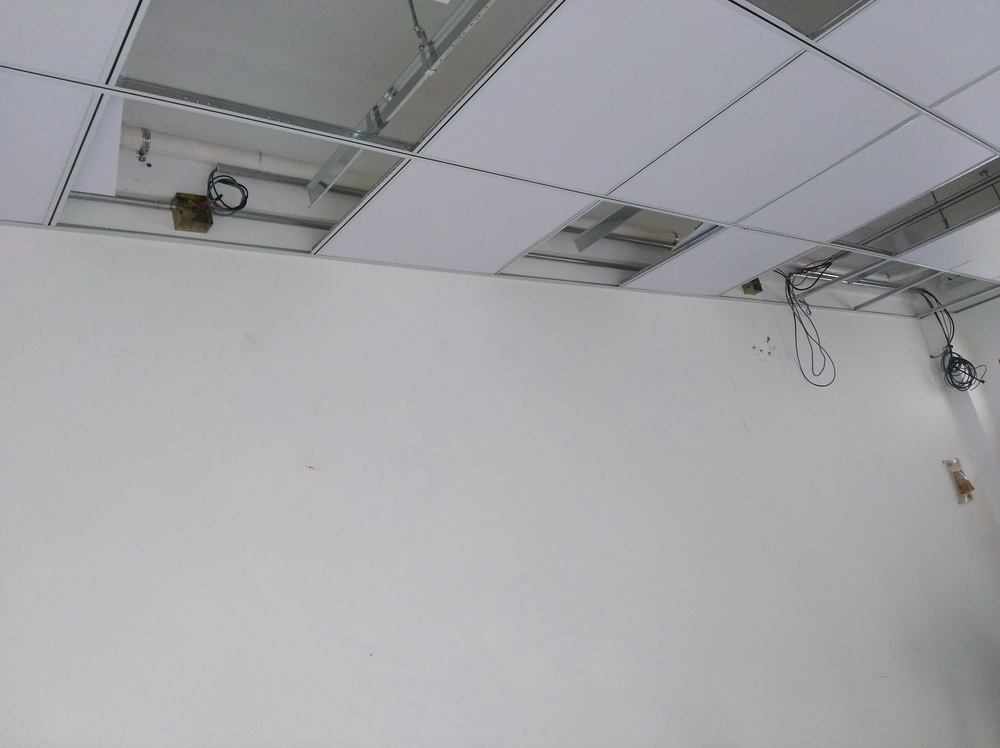

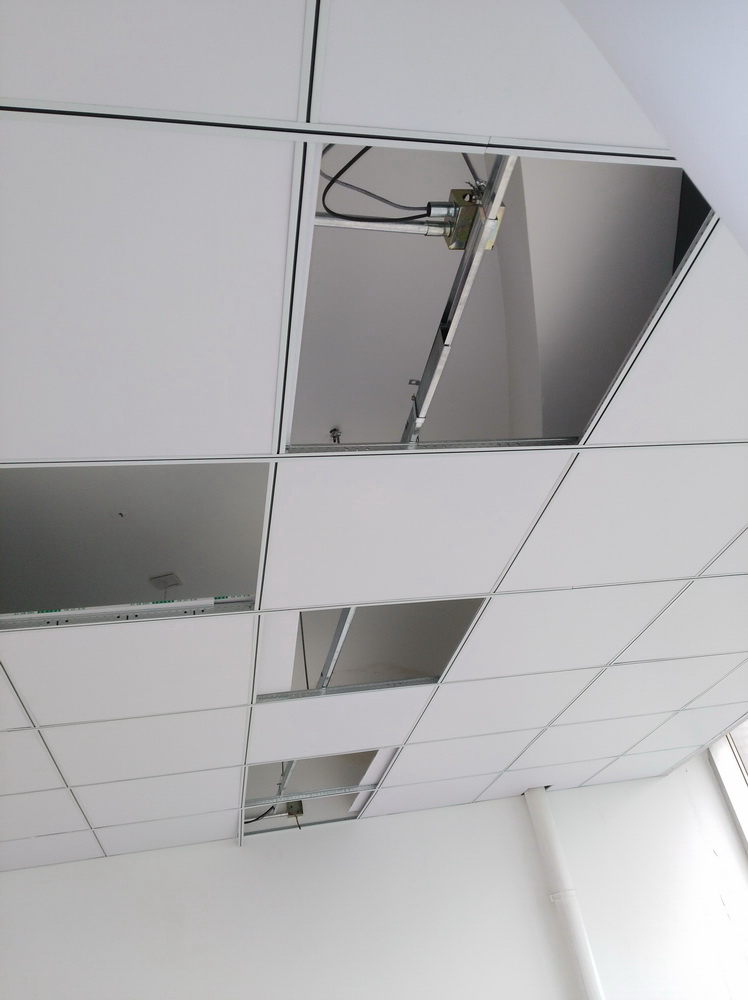

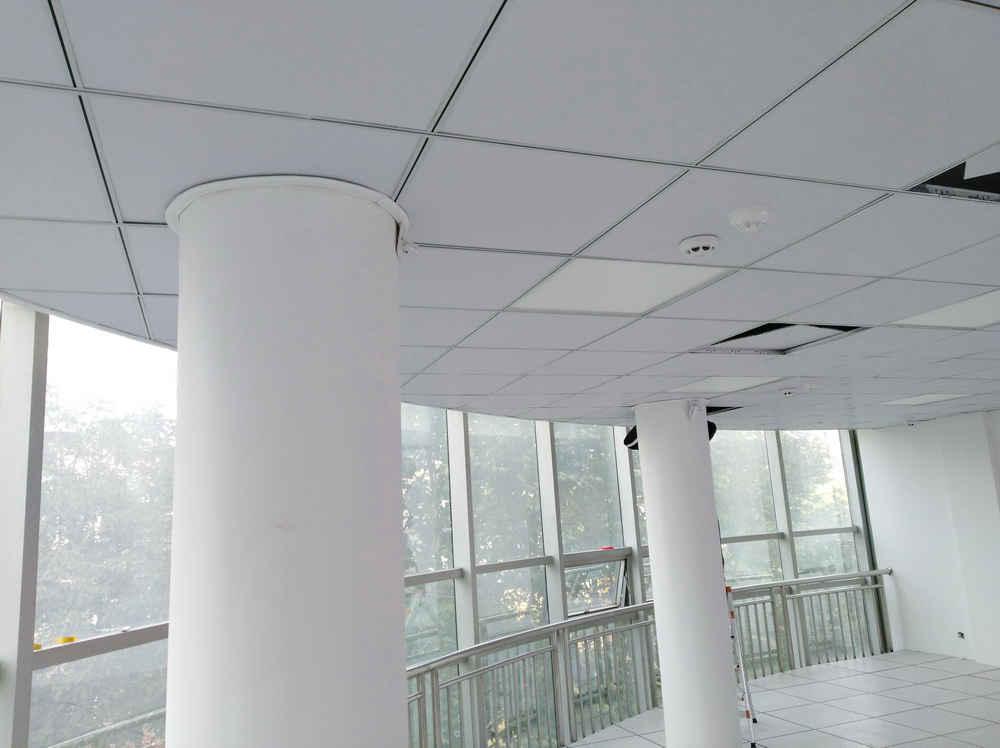

吊頂

image.png image.png image.png

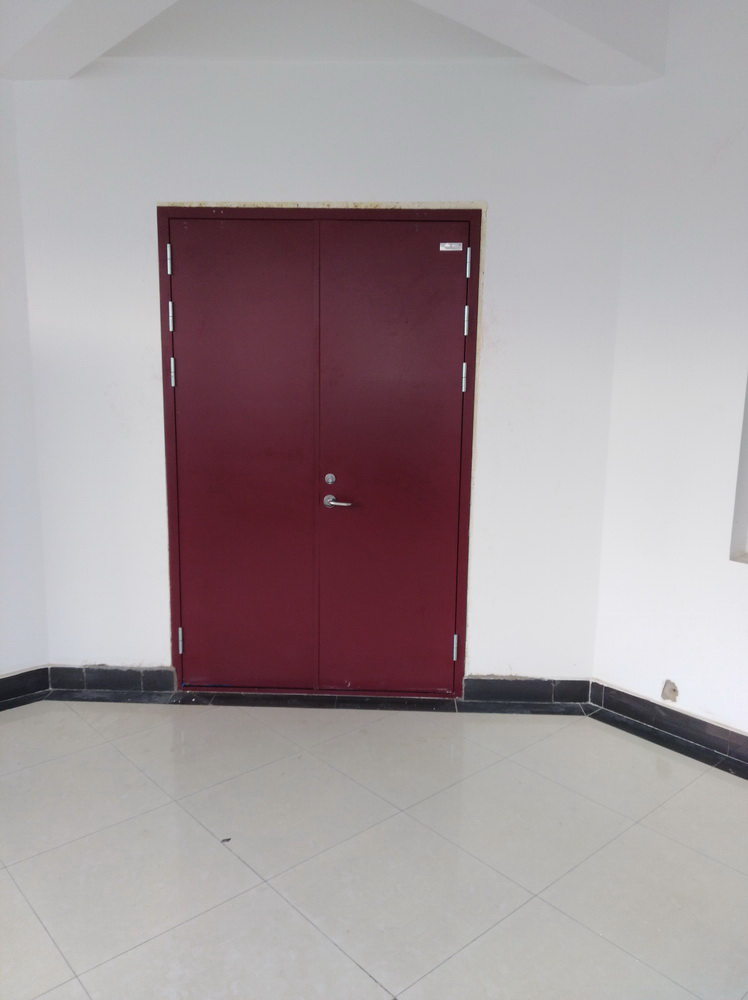

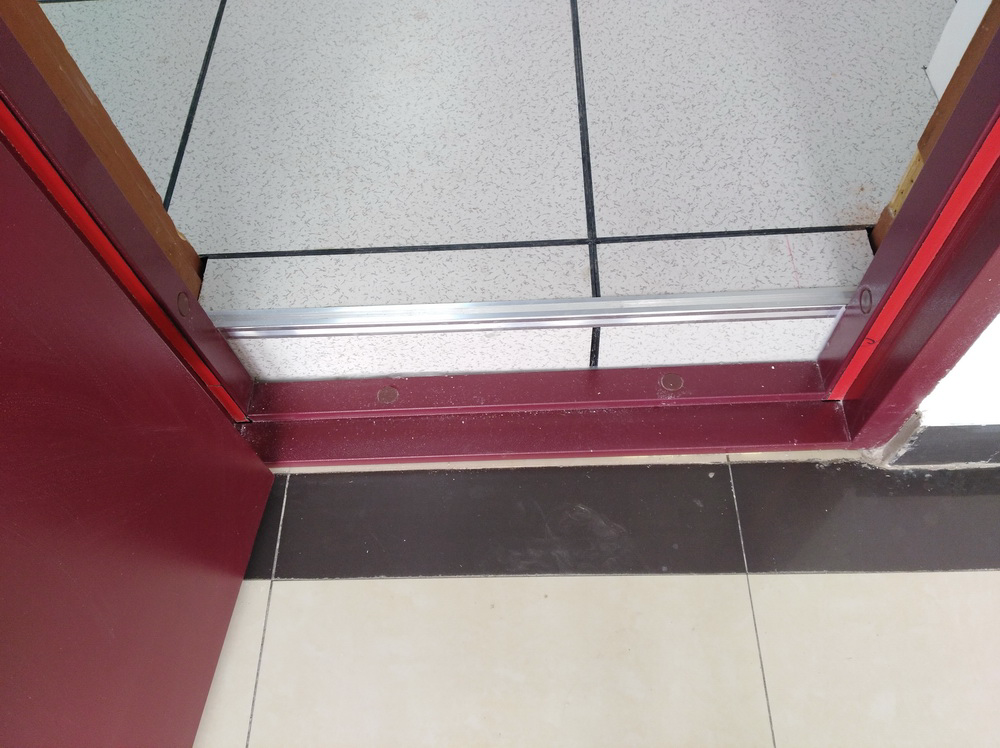

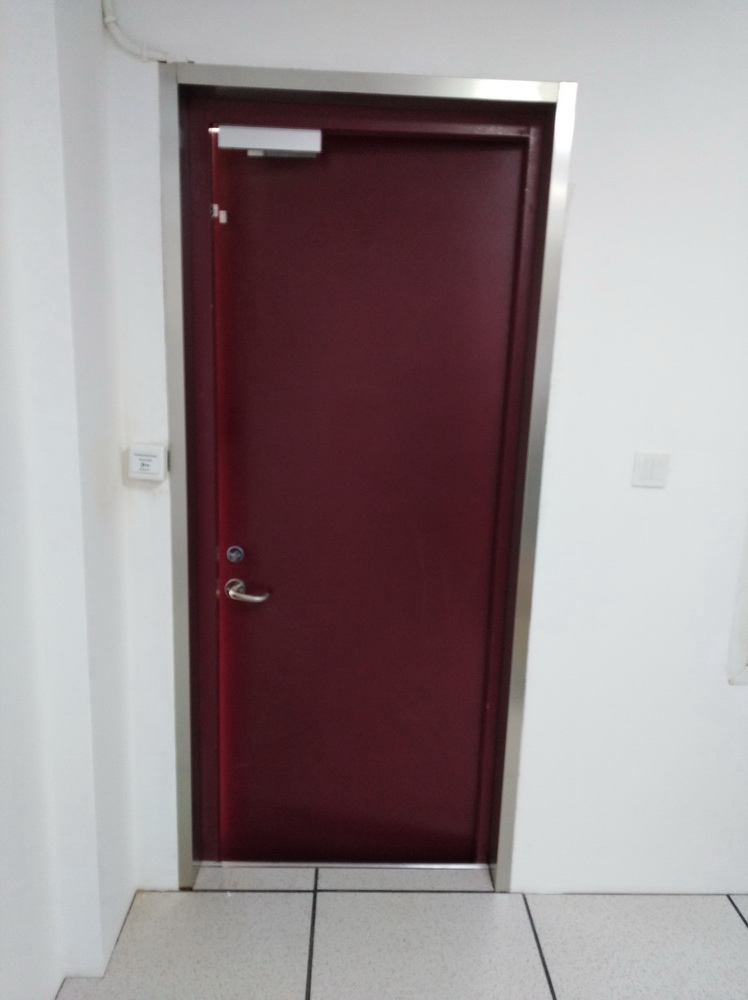

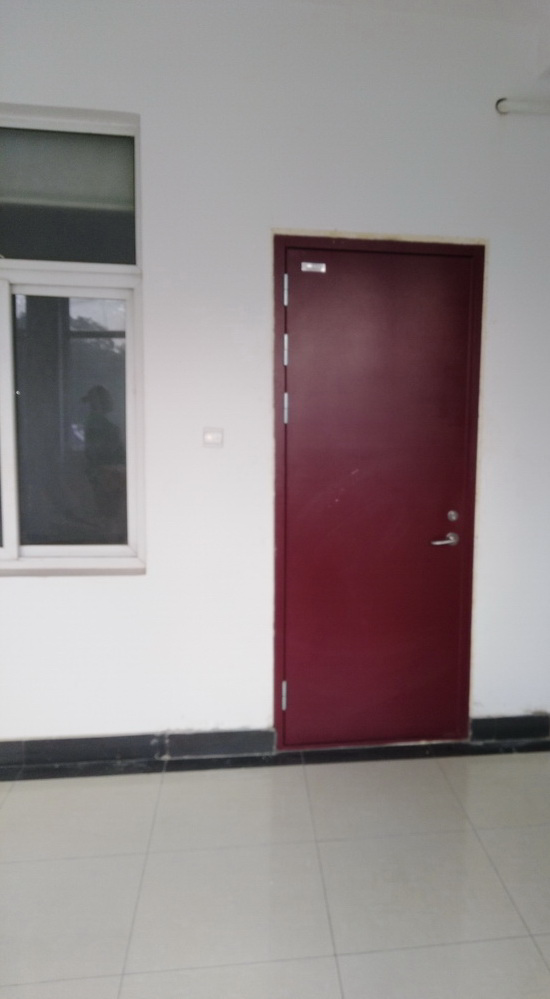

                    防火卷簾                                                     防火門

image.png image.png
image.png image.png
image.png image.png

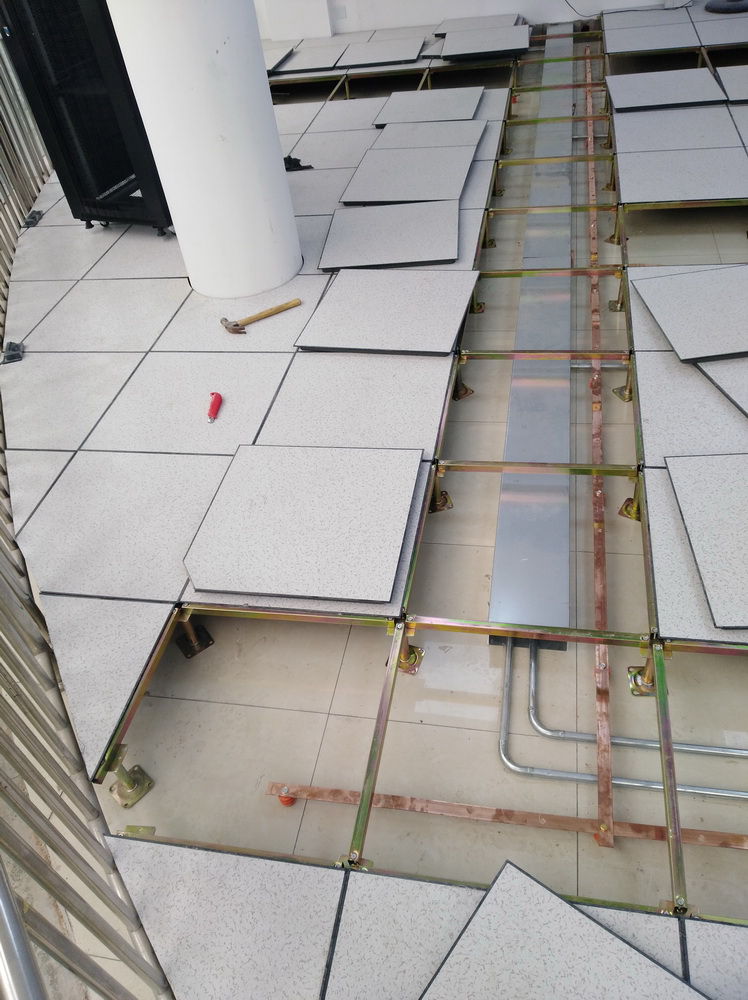

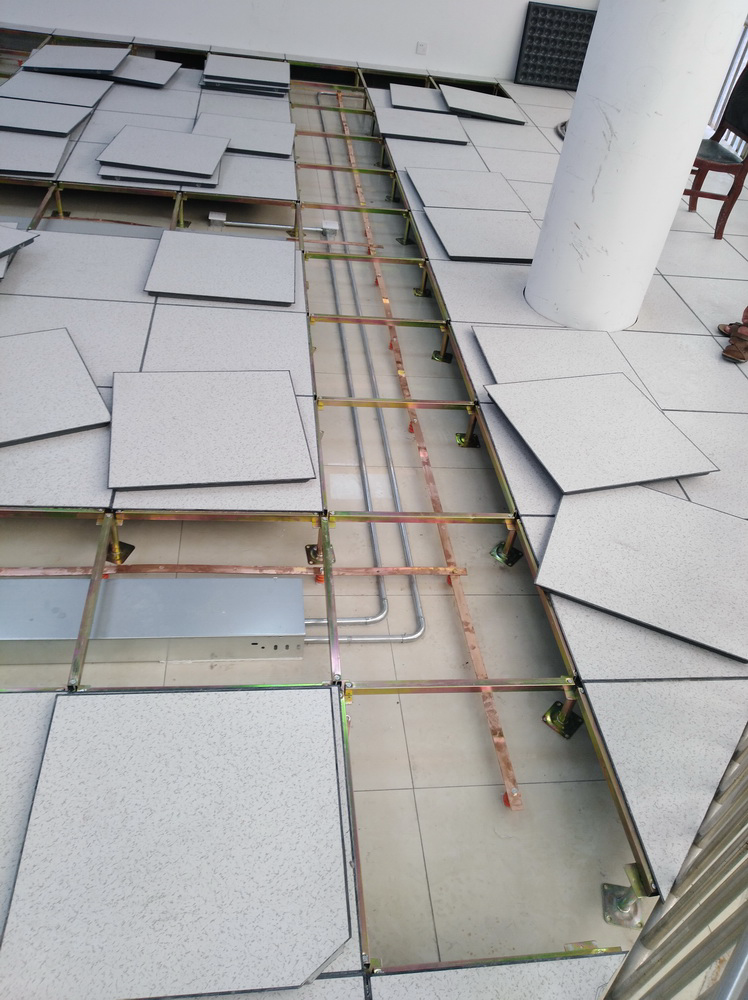

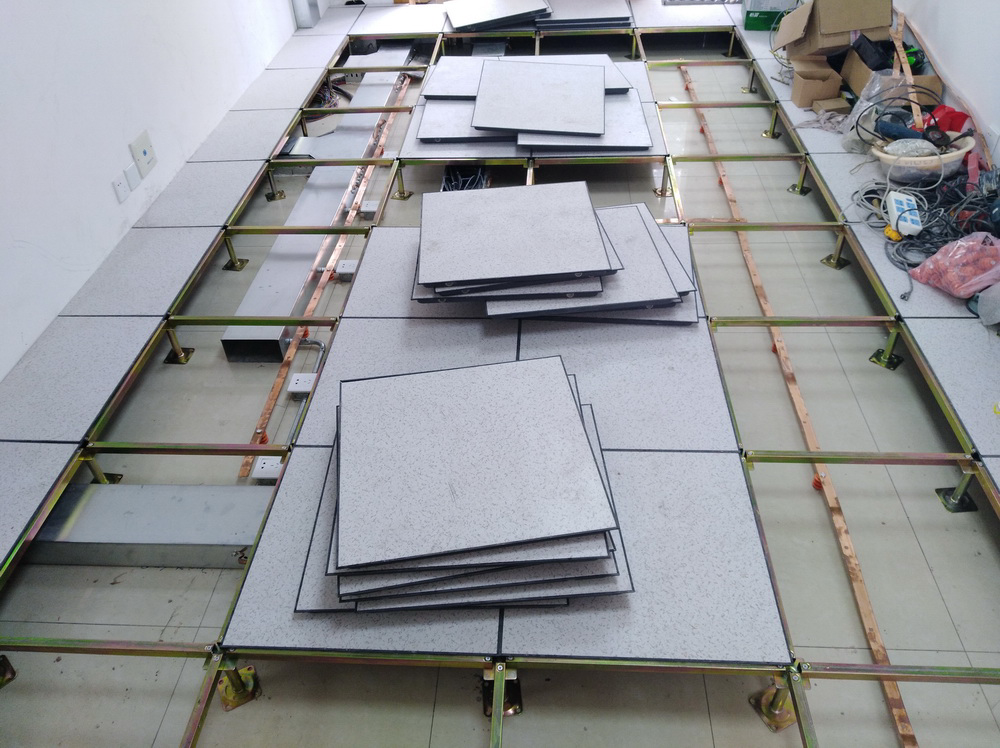

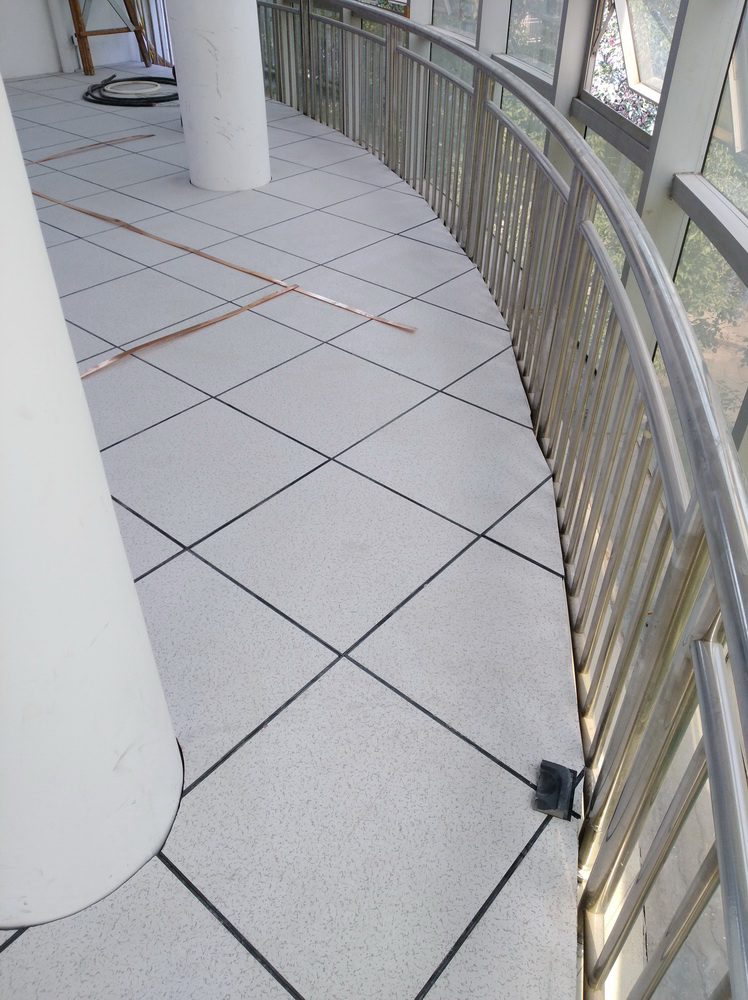

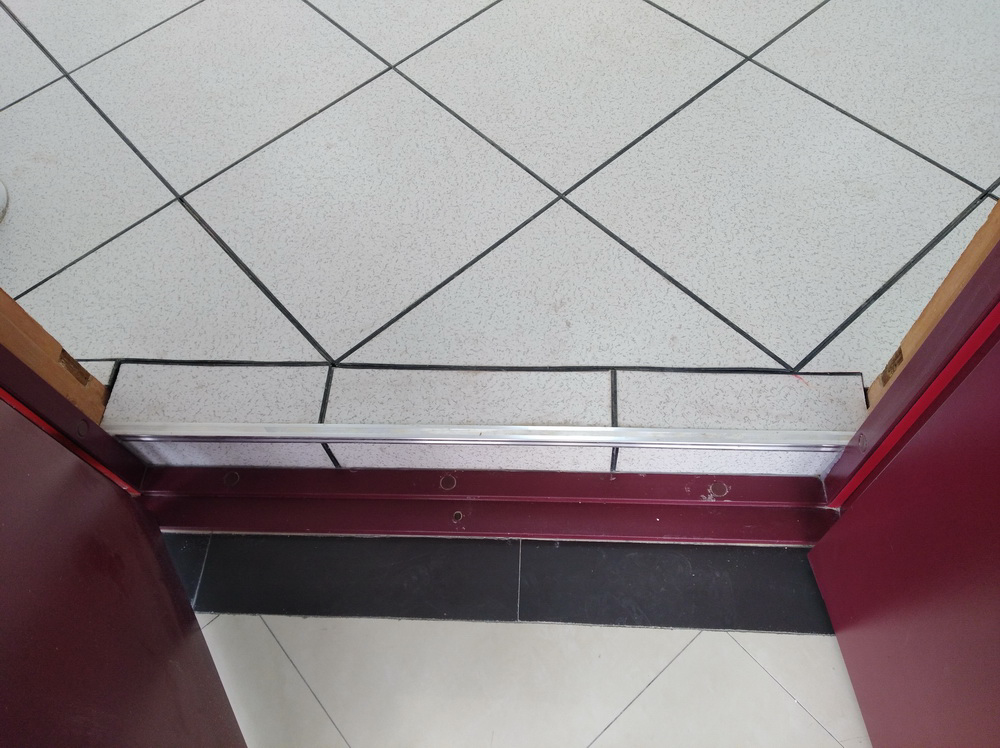

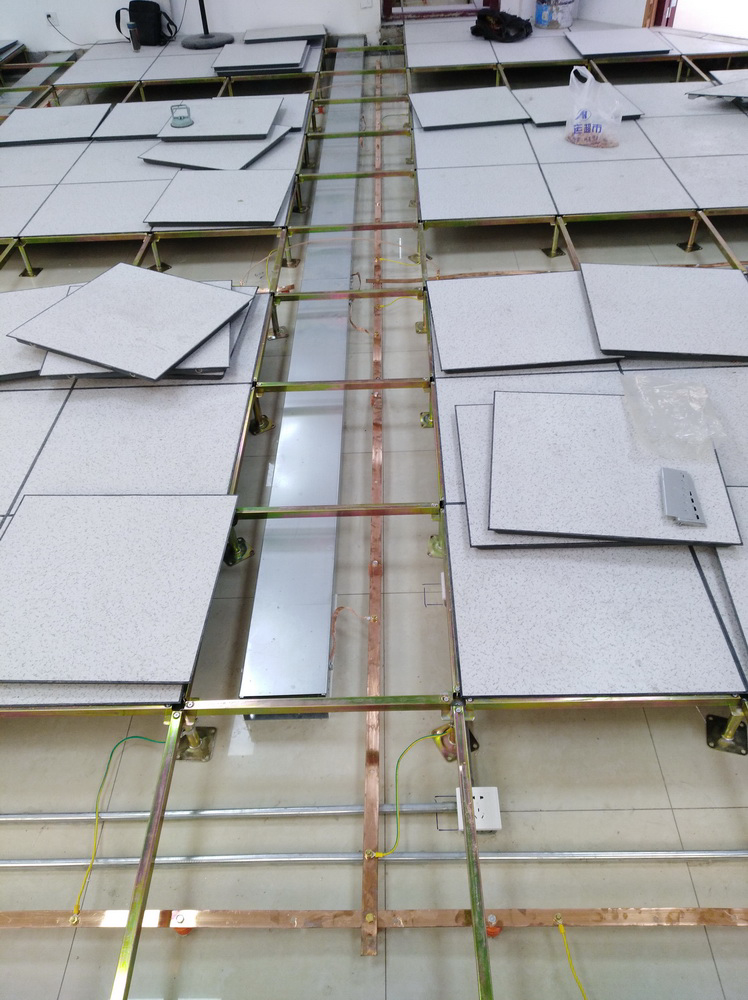

防靜電地板

image.png image.png
 image.png image.png

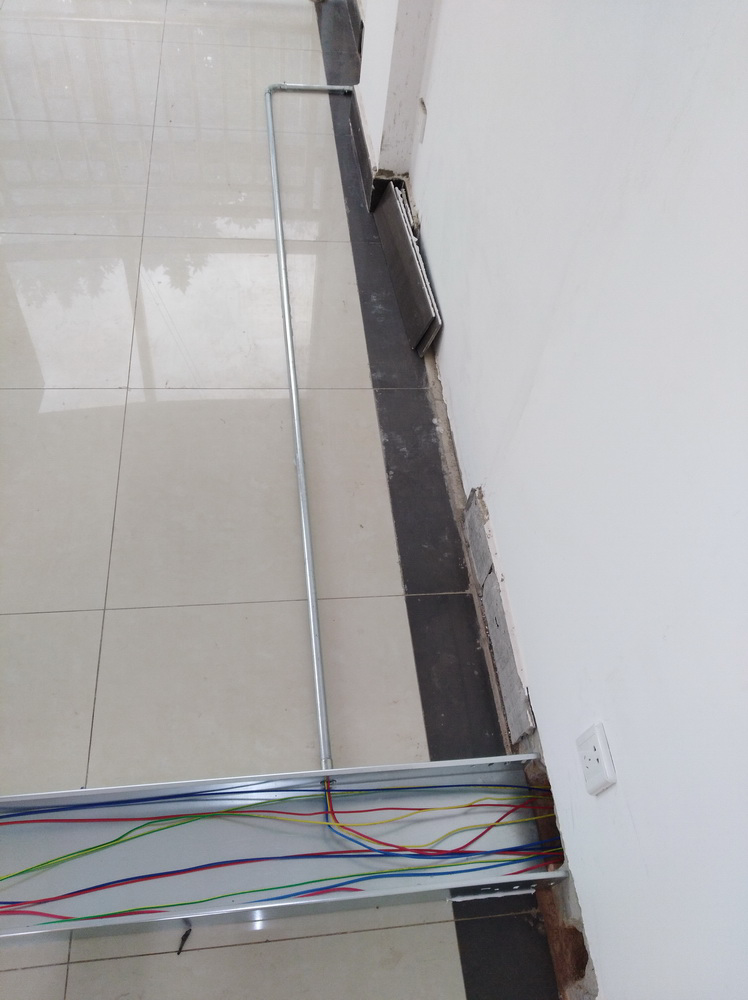

機房接地

    image.png   image.png

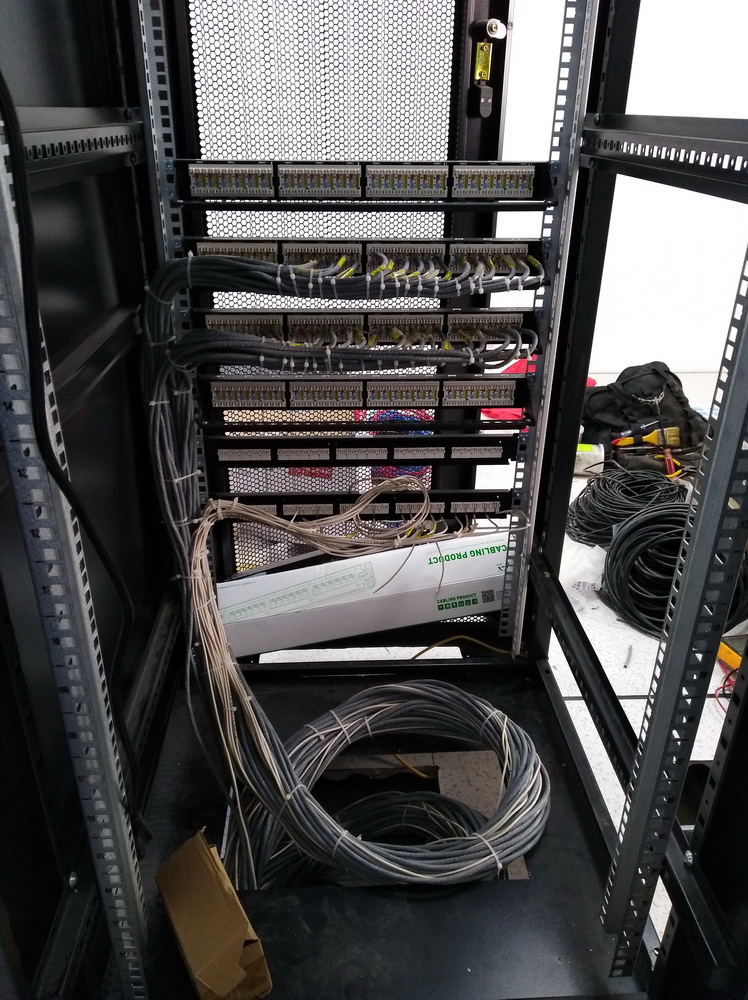

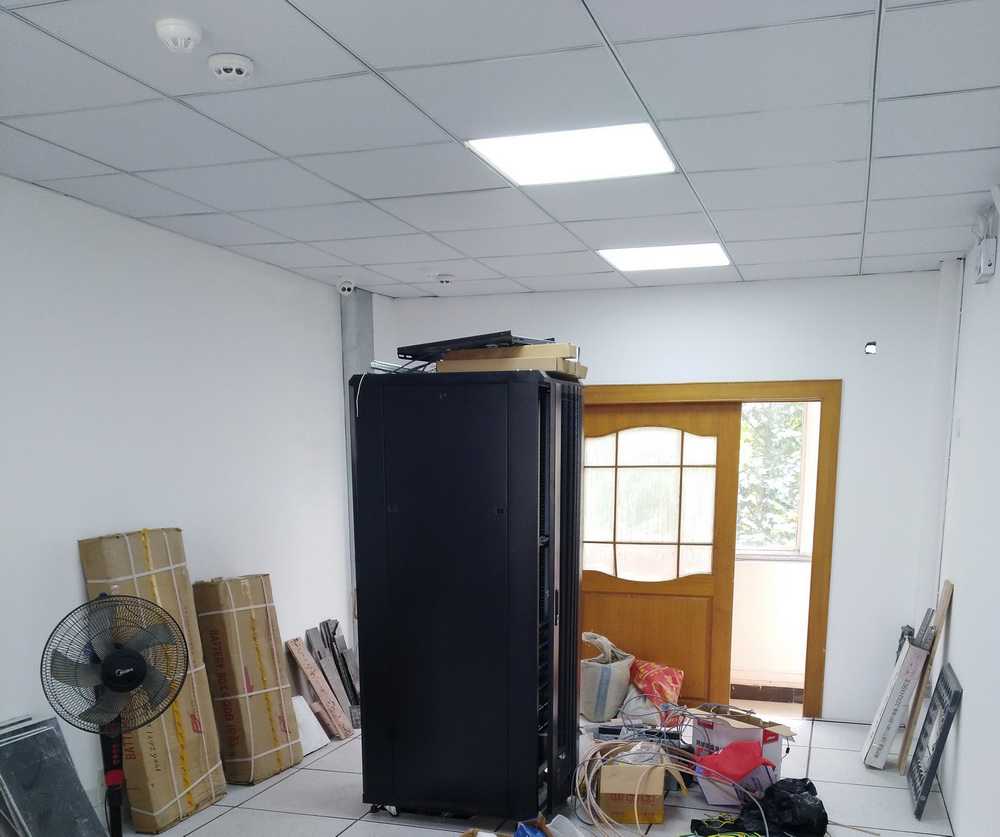

網絡機柜

image.png image.png
image.png image.png
image.png image.png
image.png image.png

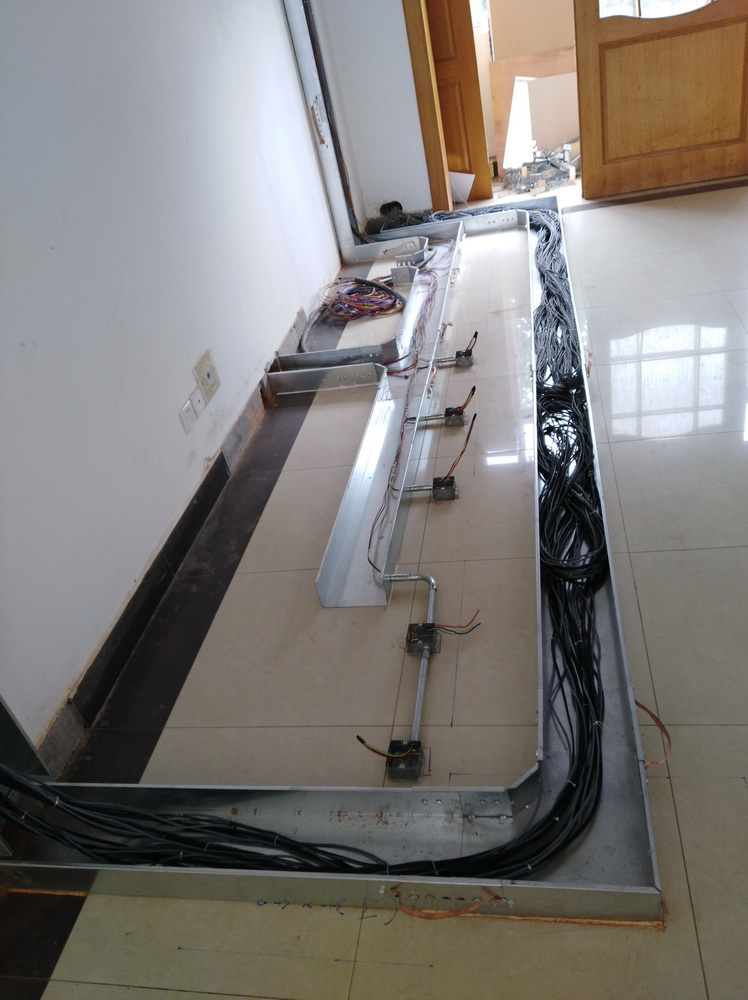

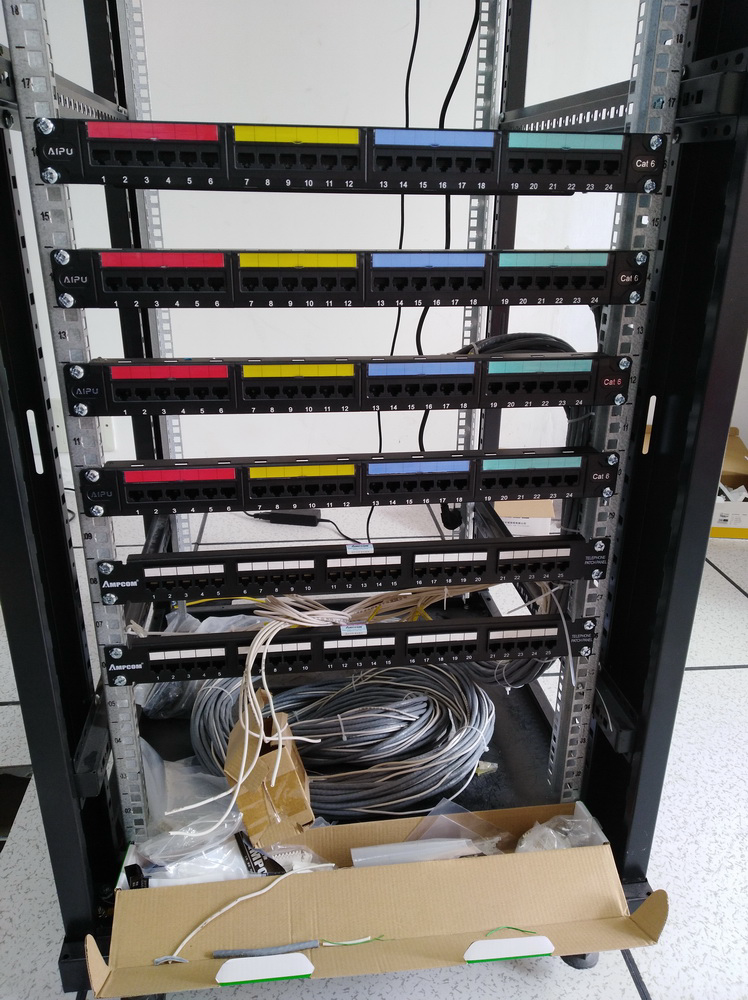

網絡布線

image.png image.png
image.png image.png
image.png image.png

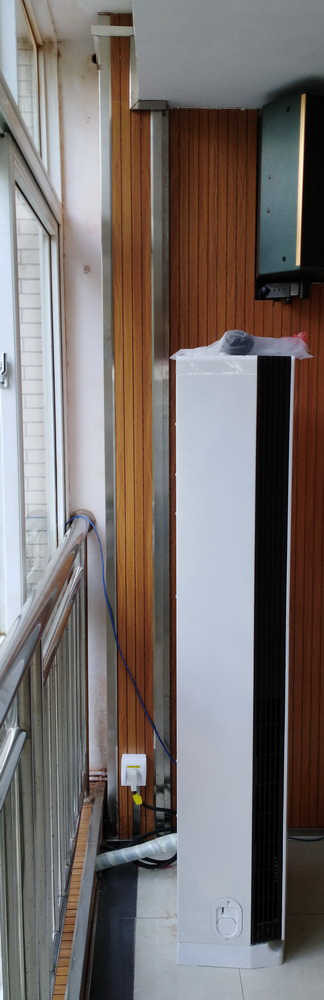

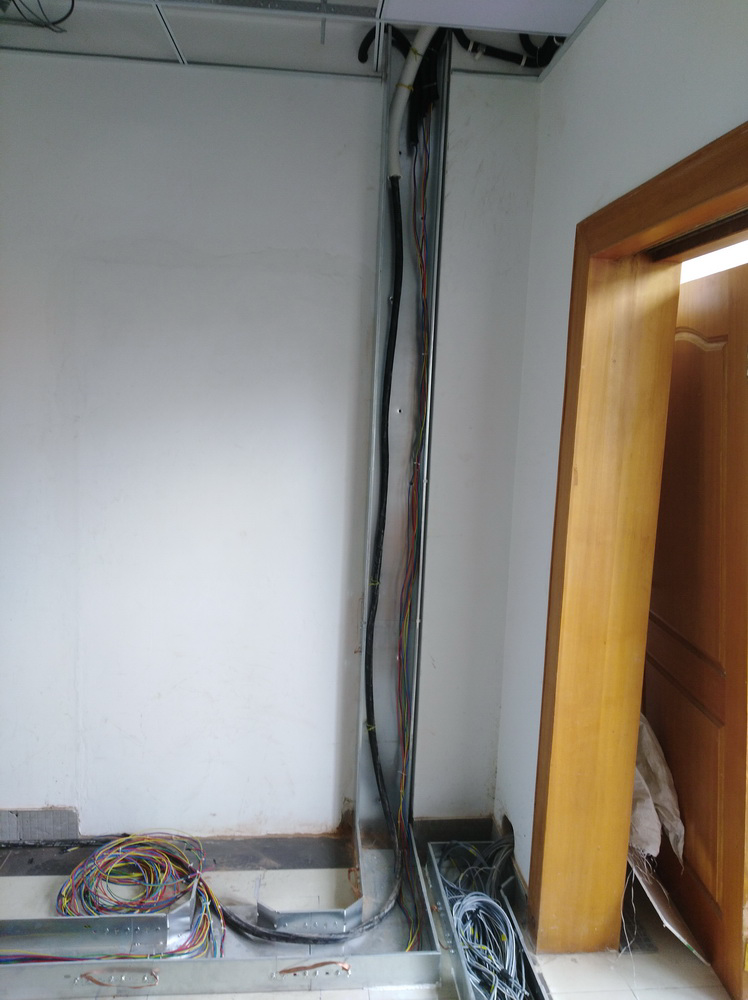

計算機房供電線路

image.png image.png

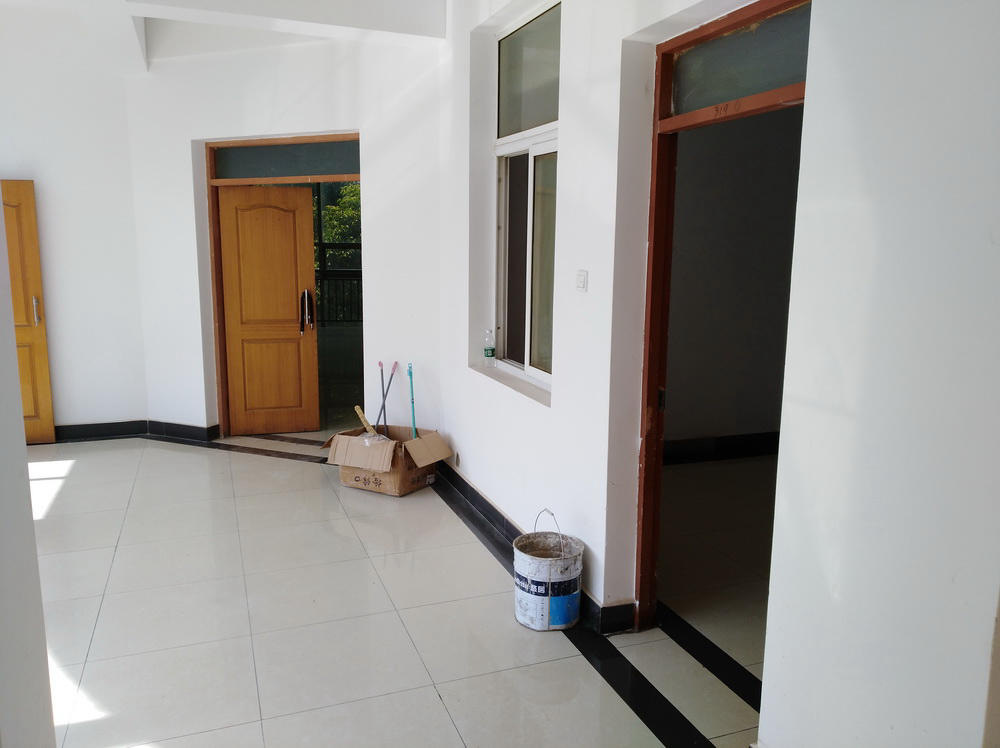

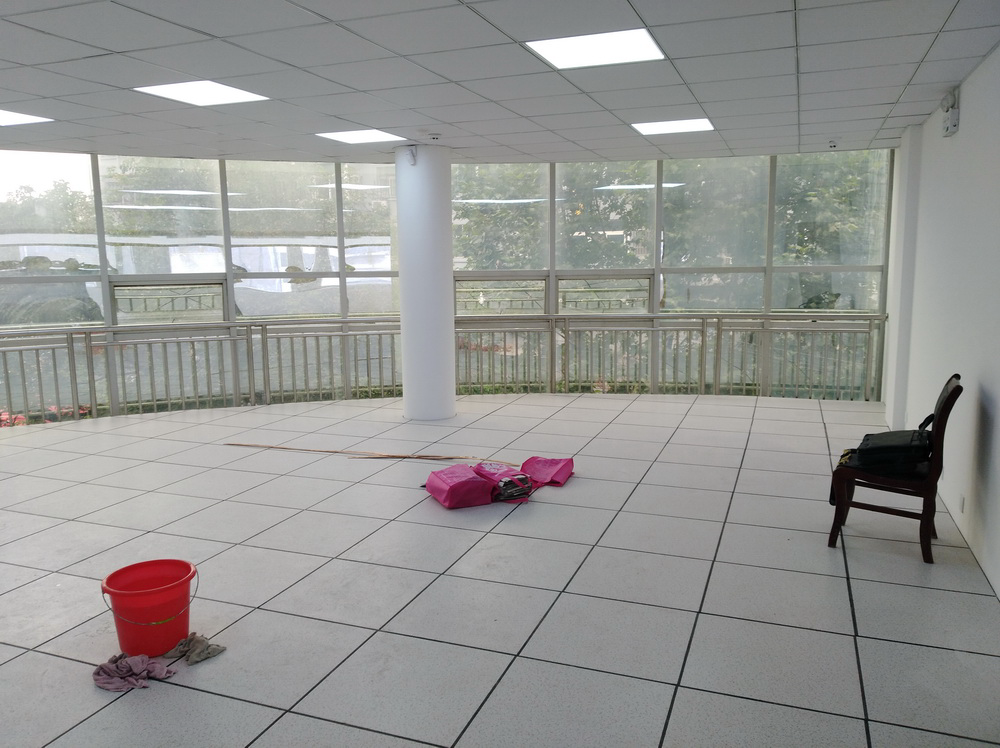

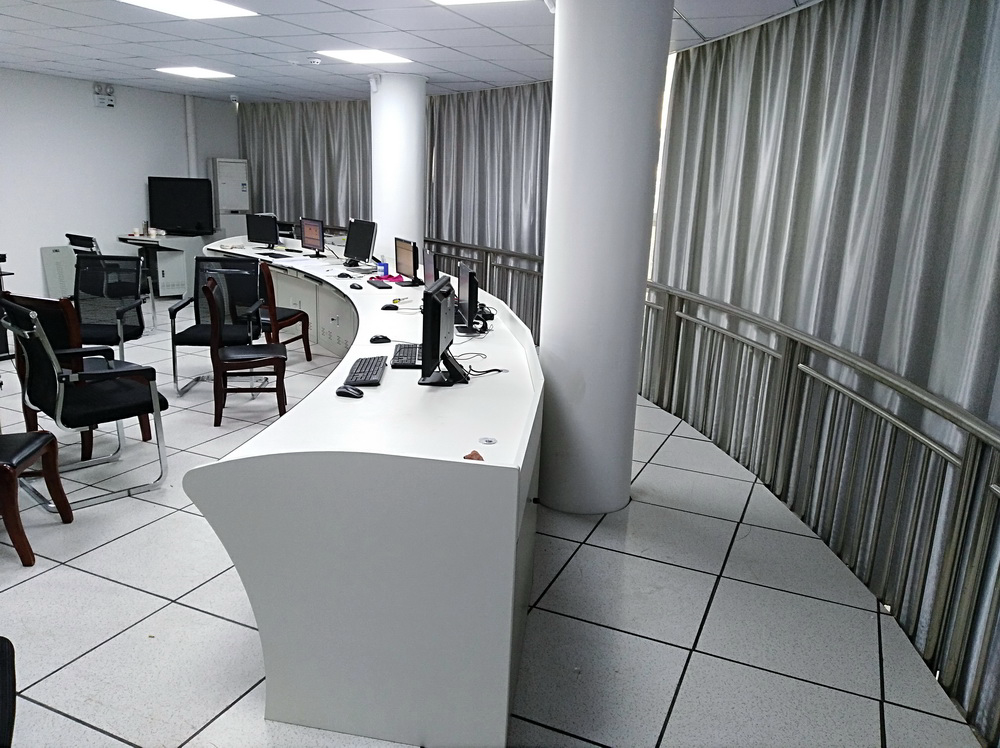

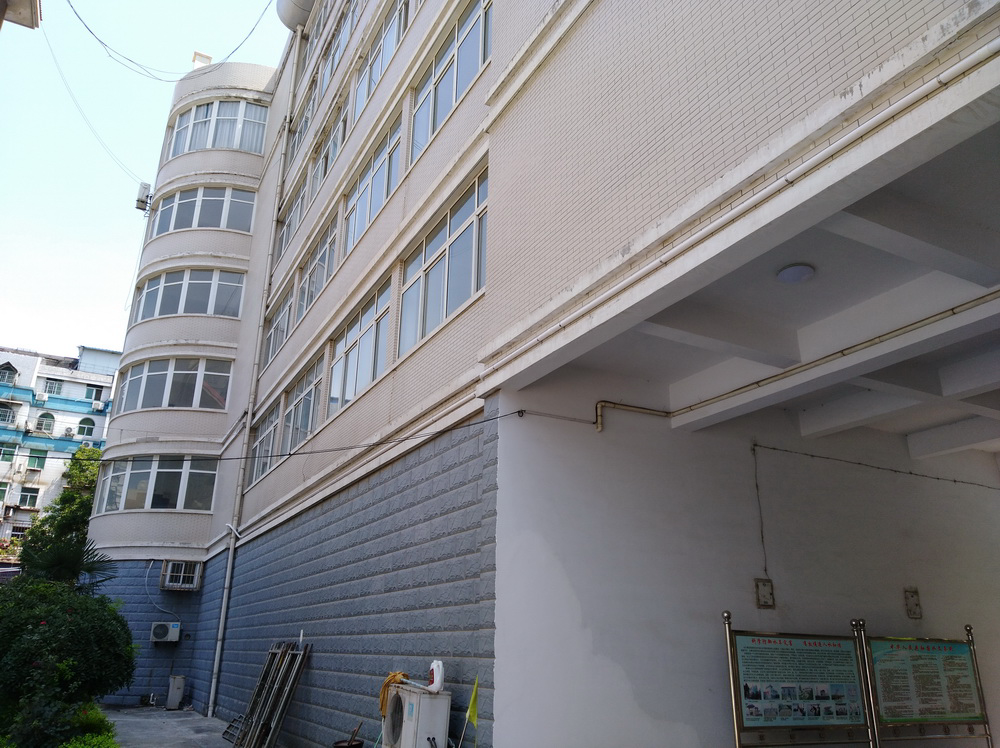

計算機房施工前

【關閉】
